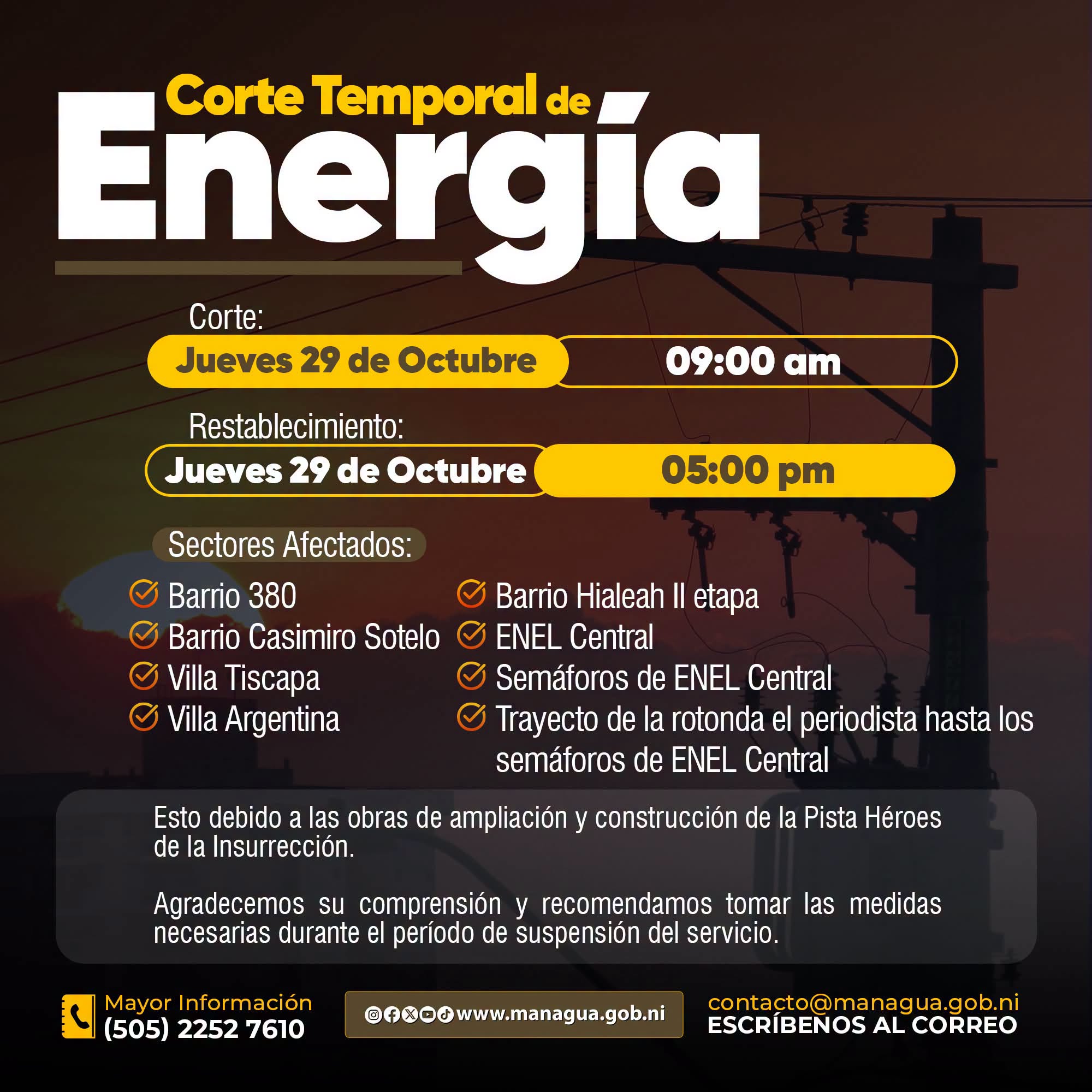

Al menos ocho sectores en Managua tendrán este jueves corte de energía eléctrica en consecuencia de las obras de construcción de la Pista Héroes y Mártires de la Insurrección, particularmente en los tramos dos y tres, anunció la Alcaldía de Managua.
El corte temporal iniciará a las 9:00 a.m. y se espera que se restaure a las 5:00 p.m.
Lea también: «Dejó de caminar a los 7 años»: la joven nica que enfrenta una posible «repatriación médica» desde EE. UU.
Los sectores afectados son el Barrio 3-80, barrio Casimiro Sotelo, Villa Tiscapa, Villa Argentina, barrio Hialeah segunda etapa, Enel Central, los semáforos de Enel Central y el trayecto de la rotonda El Periodista hasta los semáforos de Enel Central.

«Tomar medidas necesarias»
Nuevamente, la comuna capitalina recomendó a los managuas tomar medidas necesarias durante el período de suspensión del servicio. También recordó que la población tiene a disposición el número de teléfono 505 22527610 y el correo [email protected] para obtener mayor información.
Actualmente, la Alcaldía de Managua trabaja en la construcción de los tramos dos y tres, que iniciaron en la tercera semana de febrero de este año. El proyecto contempla la construcción de los pasos a desnivel en la Rotonda El Periodista, Enel Central, rotonda Rubén Darío y rotonda Cristo Rey.
Los tramos dos y tres comprenden un recorrido de aproximadamente 3.9 kilómetros. El tramo dos se extiende desde el sector de la Rotonda El Periodista hasta las inmediaciones de la Universidad Casimiro Sotelo, antes UCA. Mientras que el tramo tres continúa desde la Casimiro Sotelo hasta los semáforos del barrio Riguero; en este último trayecto incluye las rotondas Rubén Darío y Cristo Rey.
En estos dos tramos de ampliación se contempla que la vía quede finalizada con 10 carriles, incluido un carril exclusivo de tres metros para el bus rápido.
En octubre del 2025, LA PRENSA reportó que el Presupuesto General de la República para 2026 contempla una partida de 1,189.5 millones de córdobas para continuar con el proyecto de rehabilitación de dicha pista. En el presupuesto se detalla que en las obras previstas a concluirse este año transitan más de 60 mil vehículos diariamente.
Esta semana la alcaldesa orteguista, Reyna Rueda, informó que el tramo dos de la pista registra un 14.58 por ciento y el tramo tres un 13.86 por ciento de avance. Se espera que estén terminados en 2028. Rueda precisó que las obras de drenaje pluvial y redes eléctricas en la pista ya superan el 80 por ciento.
